Cập nhật tiến độ dự án Nhà máy nước Vạn Niên đầu tháng 07/2021

490 (Lượt xem)

Dưới cái nắng đặc trưng của duyên hải miền Trung, nhịp độ xây dựng trên công trường Nhà máy nước Vạn Niên, tỉnh Thừa Thiên Huế vẫn đang rất khẩn trương để kịp hoàn thiện các hạng mục công trình theo đúng tiến độ.

Sau 9 tháng khởi công xây dựng, các hạng mục đầu tiên của dự án nhà máy nước Vạn Niên đã bước đầu dần được hoàn thiện, tạo nền tảng tốt nhất để đem đến nguồn nước sạch và chất lượng cho toàn bộ người dân thành phố Huế.

Đối với hạng mục trạm bơm cấp 1, nhà thầu TNG đã hoàn thành công tác đổ bê tông, thử thấm và tiếp tục lắp dựng cốt thép cốt pha tường, đáy và các bu chờ âm tường. Cụ thể, TNG đã tiến hành đổ bê tông tường hầm bơm tới cao độ +1.65 (m), tường bể lắng cát tới cao độ -0.95(m), 2/3 chiều dài đáy cống hộp dẫn nước. Song song với đó là công tác thử thấm tường bể lắng cát và quét bitum mặt ngoài cũng được TNG thực hiện cẩn thận.

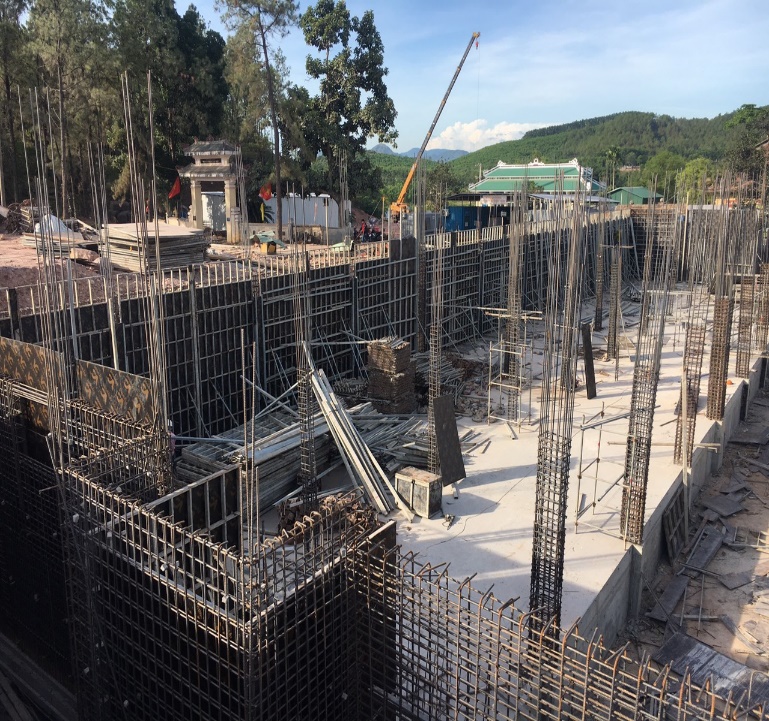

             Đổ bê tông tường trạm bơm (đợt 1)                                                                  Lắp đặt cốt thép, cốp pha tường trạm bơm

Tiếp đó, đối với hạng mục bể gồm bể lắng, bể lọc và bể chứa, công trình tiếp tục công tác đổ bê tông đáy, tường bể lọc trục 8-9 và lắp đặt cốt thép, cốt pha tường bể lắng và bể lọc. Tại khu vực bể chứa, công trình đang thực hiện đổ bê tông đáy khu vực số 4 và lắp đặt cốt thép cốt pha nắp sàn khu số 1 và 2. Các bu âm tường ống xả tràn, ống thông hơi và thoát nắp bể cũng được hoàn thiện.

        Hình ảnh đổ bê tông tường bể lắng (đợt 1)                                                             Lắp đặt cốt thép ván khuôn tường bể lắng



               Đổ bê tông đáy, tường bể lọc (đợt 1)                                                                       Lắp đặt cốt thép đáy bể lọc



       Lắp đặt cốt thép đáy khu số 4 bể chứa                                                                       Đổ bê tông đáy khu số 4 bể chứa

Để đảm bảo chất lượng thi công đúng tiến độ, hạng mục trạm bơm cấp 2- nhà điều hành cũng đã được TNG triển khai đổ bê tông sau khi lắp đặt cốt thép, cốt pha tường trạm bơm, các bu chờ âm tường ống đẩy bơm rửa lọc, ống cứu hỏa và bơm gió.



Hình ảnh lắp đặt cốt thép, cốt pha tường và đổ bê tông đáy  trạm bơm cấp 2- nhà điều hành

Cùng với đó, TNG đã tiếp tục thực hiện hạng mục san nền khu vực nhà hóa chất và vận chuyển đất đá và hoàn thiện xây tường rào trục D-F.



           Xây hàng rào trục D-F                                                                                                          San nền Vạn Niên

Dù phải đối phó với những trở ngại của làn sóng dịch Covid-19 mới diễn ra trên địa bàn cả nước nhưng TNG vẫn giữ vững tinh thần quyết tâm, duy trì tiến độ xây dựng khẩn trương và an toàn tại công trình, để nhanh chóng mang đến diện mạo và hiệu quả tốt nhất cho dự án.



Tin tức khác

24
24/03

TNG TRIỂN KHAI DỰ ÁN NHÀ MÁY NƯỚC NHỊ THÀNH – GIAI ĐOẠN 2

Theo kế hoạch trước khi khởi công xây dựng nhà máy nước Nhị Thành, Nhà máy Nước Nhị Thành gồm: Công trình thu nằm trên địa bàn Xã Bình Lợi Nhơn – TP Tân An có diện tích khoảng 700m2 và Nhà máy xử lý thuộc địa phận Xã Nhị Thành, Thủ Thừa, Long An với diện tích khoảng 3,1ha.

Chi tiết
15
15/11

KHÁNH THÀNH TUYẾN NƯỚC SẠCH ĐÔNG THÀNH -TÂN TẬP

Chiều 11/11, Công ty Cổ phần Đầu tư Hạ tầng nước Long An (gọi tắt là DNP - LA) tổ chức buổi lễ khánh thành cấp nước sạch từ Bến Lức đến Cảng quốc tế Long An (huyện Cần Giuộc). Công trình do DNP-LA làm chủ đầu tư và Công ty Cổ phần Đầu tư và Xây dựng TNG (gọi tắt là TNG) làm nhà thầu chính, sử dụng nguồn nước sạch từ Nhà máy nước Nhị Thành (huyện Thủ Thừa). Đến tham dự buổi lễ có ông Mai Văn Nhiều -Phó Chủ tịch Thường trực HĐND tỉnh - ông Nguyễn Minh Lâm - Phó Chủ tịch UBND tỉnh - cùng đại diện lãnh đạo tỉnh, sở, ban, ngành, địa phương dự.

Chi tiết
10
10/11

LỄ KHỞI CÔNG DỰ ÁN PHÚ RIỀNG-BÌNH PHƯỚC

Ngày 9/11/2021, tại huyện Phú Riềng - tỉnh Bình Phước, Công ty Cổ phần Đầu tư và Xây dựng TNG phối hợp cùng chủ đầu tư là Công ty Cổ phần Cấp thoát nước Bình Phước đã tổ chức buổi lễ khởi công cho công trình: Tuyến ống cấp nước huyện Phú Riềng thuộc Dự án: Nâng cấp, mở rộng dự án Cấp nước Đồng Xoài

Chi tiết
0204 6531 555
